为切实消除江州北路跨启扬高速引桥路基脱空、边坡失稳、路面破损等安全隐患,项目启动以来,我项目部严格遵循设计图纸及规范要求,有序推进路基加固、老路病害修复、桥头边坡防护等前置施工,全力做好收尾准备,确保7月下旬顺利启动沥青摊铺作业;摊铺及标线施工完成后,项目将全面完工。
本项目施工内容主要分为路基路面整治与桥头边坡防护两大板块,各工序衔接紧密、关联性强。其中,路基工程涵盖双层地聚物注浆补强、路面病害处置、沥青摊铺及热熔反光标线施工;护坡工程重点实施桥台基础浇筑、坡面六角块砌筑勾缝,进一步稳固桥头两侧土体结构。目前各项前置工序正按计划稳步推进,已为后续路面摊铺创造了完备的作业条件。
现阶段,项目路基加固施工已全部完成。我部采用梅花形布孔双层地聚物注浆工艺对路基进行整体补强,经现场检测,路床弯沉值均控制在0.2毫米以内,全部满足设计验收标准,有效解决了原路基脱空、承载力不足、不均匀沉降等问题。同时,桥头南侧老路破损板块修复工作已全部收尾,彻底消除了路面底层结构性隐患。

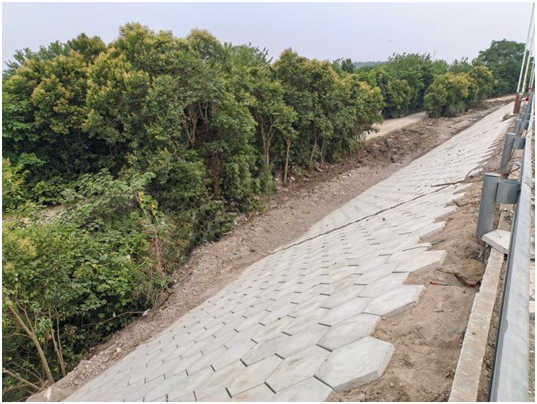

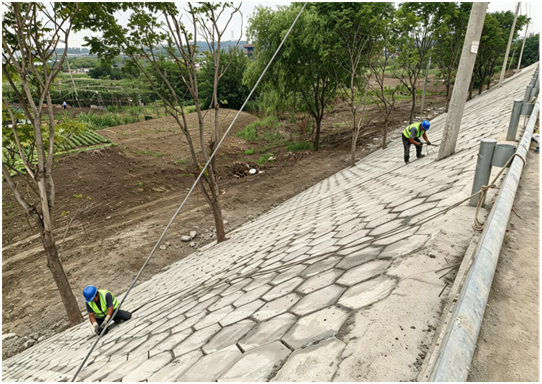

防护工程同步有序推进:目前桥头东北侧、西北侧六角块铺装及勾缝施工已全部完成;东南侧护坡整修及六角块铺设完成70%;西南侧桥台基础浇筑进度过半。下一步,我项目部将抢抓雨季来临前的有利时机,完成剩余基础浇筑、坡面整修及六角块铺装作业,确保边坡防护工程尽早完工,避免后期因溜塌、落土等问题影响沥青摊铺施工。
针对近期高温天气,我项目部持续抓实安全文明施工管理:现场施工道口实行专人全天候值守,常态化开展班前安全教育,安全警示与防护设施布设齐全到位;合理调整高温作业时间,落实错峰施工,并配齐防暑降温物资,保障一线人员作业安全;同时安排洒水车定时洒水抑尘,保持场地整洁,为下一步沥青摊铺营造安全、规范、整洁的施工环境。
路面施工计划于7月下旬进场,将依次摊铺AC-20C中粒式沥青下面层及AC-13C改性沥青上面层,同步铺设抗裂贴防止新旧路面开裂,最后完成全线热熔反光标线施划,确保一次性成型合格。
下一步,我项目部将紧盯剩余护坡施工节点,细化分工、倒排工期,高质量完成全部前置整治工作,全力保障沥青摊铺收尾工序顺利实施。项目整体完工后,将彻底消除跨高速引桥通行隐患,有效提升道路通行安全性与平顺度,圆满完成本次整治施工任务。
